重點項目全記錄|玻璃項目建設進行時⑪

  發表日期:2025年5月20日          【編輯錄入:李群芳

玻璃項目5月16日建設進度

熔化工段:基礎、主體工程已完成,鋼結構吊裝完成98%。

 窯爐和錫槽:700噸生產線錫槽鋼結構平臺完成88%,700噸窯爐砌筑完成48%。

       成型工段:700噸生產線車間鋼結構完成95%,500噸生產鋼結構完成88%。

  退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成85%。  碎玻璃工段:基礎工程已完成,主體工程完成90%。

 綜合原料庫:基礎工程已完成,鋼結構吊裝完成95%,墻面板安裝完成 70%。 原料車間:基礎工程已完成,主體工程完成85%。

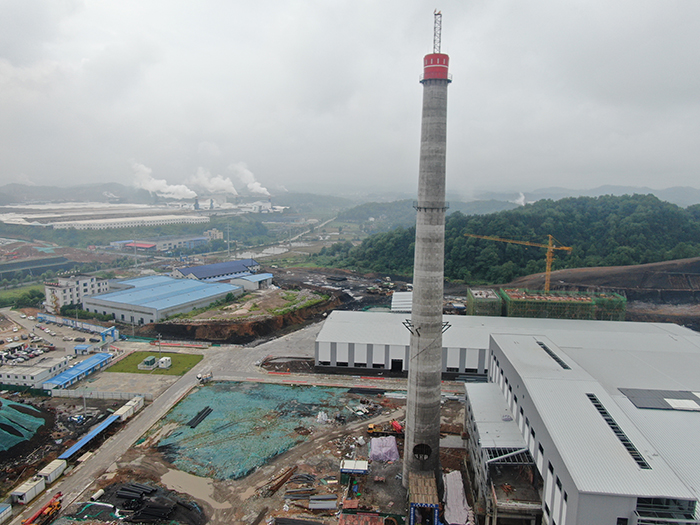

 煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成20%,內襯完成17%。

 成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成40%。

  裝箱工段:獨立基礎工程完成98%,地面整平完成45%。

    均化庫:獨立基礎完成90%,擋土墻墻身完成40%。

 公用工程:氮站空壓站  主體結構完成60%,循環水系統土方開挖已完成,10kV配電站基礎工程完成70%。

辦公生活區:食堂基礎完成,主體完成,辦公樓基礎完成,主體完成65%,宿舍樓基礎完成,主體完成15%。

 外圍擋土墻:外圍擋土墻已完成83%。

   二標段土石方:二標段剩余土石方還未清理完成。

 環保工程:余熱發電區域土方開挖已完成。

上一篇:春雨綿綿潤萬物 項目建設不停歇
下一篇:重點項目全記錄|玻璃項目建設進行時⑫

 相關專題:

· 專題1信息無

· 專題2信息無

  熱門文章:
 · 萍鄉礦業集團公司組織結構[324695]
 · 萍鄉礦業集團公司簡介[297499]
 · 集團公司領導班子[276914]
 · 工程監理[251223]

 相關文章:

·沒有相關文章

相關評論(評論內容只代表網友觀點,與本站立場無關!)
相關評論無
發表、查看更多關于該信息的評論 將本信息發給好友 打印本頁
我要報警
Copyright © 2001-2016 pxcoal.com, All Rights Reserved
贛ICP備16003507號
萍鄉礦業集團有限責任公司宣傳部制作
E-mail:pkxcbgj@163.com Tel:0799-6582927
